Aktueller Stand der Bauarbeiten (19. August 2026)

Brückenbauwerk an der Autengrüner Straße (Bauwerk 3-1)
Das Bauwerk ist fertig betoniert, das Traggerüst wurde entfernt und der Überbau ist bereits ausgeschalt. Als Nächstes beginnen die Abdichtungsarbeiten, um das Bauwerk vor Witterungseinflüssen zu schützen. Im Anschluss werden die Gehwege und die Fahrbahn auf dem Bauwerk hergestellt.

Brücke über die Porschnitz (Bauwerk 2-1)
Der erste Abschnitt des nördlichen Fundaments ist betoniert und die Fundamente für das Traggerüst sind gesetzt. Derzeit laufen die Armierungsarbeiten für den zweiten Betonageabschnitt und die Schalung für das südliche Fundament wird aufgestellt.

Druckminderungsanlage in der Konradsreuther Straße
Die Druckminderungsanlage ist fertiggestellt und in Betrieb.



Ausblick auf die nächsten Arbeiten:
Ab September beginnt die Verlegung der Ferngasleitung bei Herrenlohe. Die Arbeiten werden voraussichtlich bis Mai 2027 andauern. Als Vorleistung werden zwischen Herrenlohe und der Gemeindeverbindungsstraße nach Fletschenreuth Wurzelstöcke gerodet und einzelne Bäume gefällt, die in der neuen Leitungstrasse stehen. Da diese Maßnahmen außerhalb der üblichen Rodungszeit erfolgen, wurden sie mit der Unteren Naturschutzbehörde abgestimmt. Die Flächen werden vorab durch einen sachkundigen Fachmann begutachtet und betroffene Arten bei Bedarf umgesiedelt.

Ab Ende August stecken Vermessungstechniker das Baufeld für die Arbeitsbereiche im Jahr 2027 ab, damit betroffene Landwirte keine Flächen unnötig bearbeiten, die später für den Straßenbau benötigt werden.

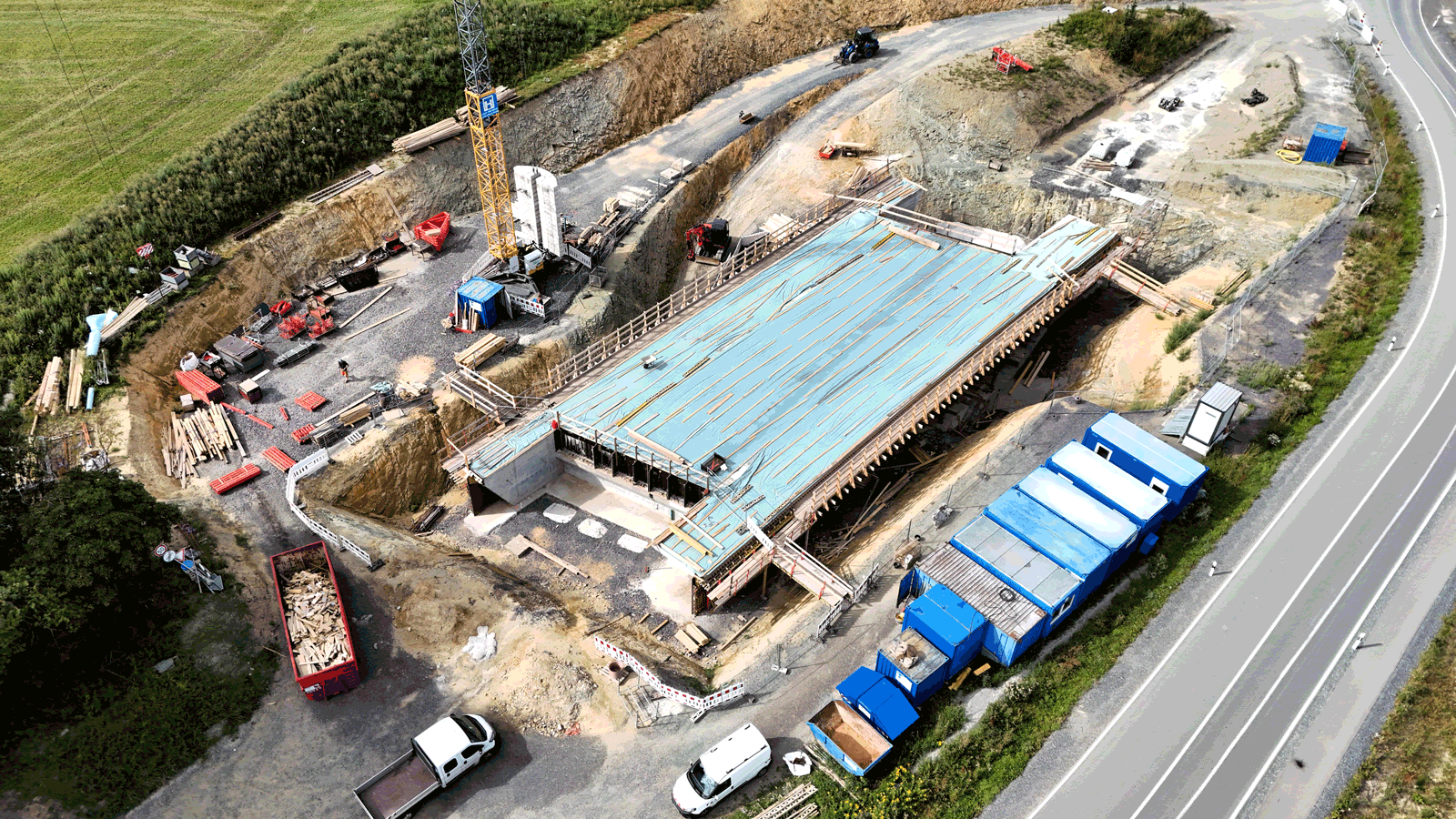

Brückenbauwerk an der Autengrüner Straße (Bauwerk 3-1)

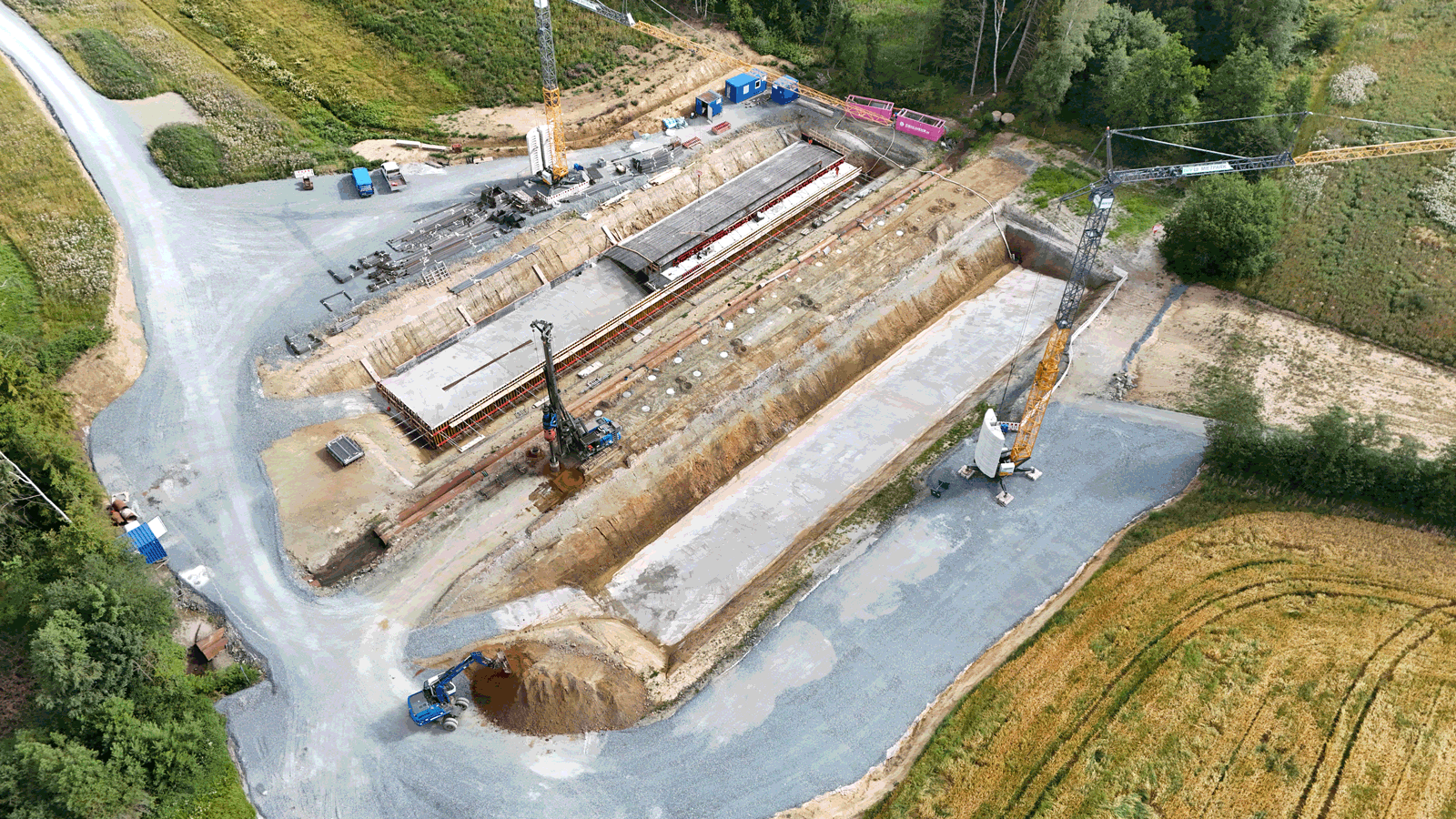

Baugruben mit den Fundamenten der Brücke über die Porschnitz (Bauwerk 2-1)
Rodungsbereich für die Gasleitung
